Зважаючи на те, що Калуська ТЕЦ через 3 опалювальних періоди припинить подавати тепло на місто, Калуська міська рада працює на випередження. До кінця наступного року планують завершити роботи зі встановлення модульних котелень на всіх запланованих локаціях.
Пише Західний кур’єр з посиланням на пресслужбу Калуської міської ради.
Стан виконання робіт по котельнях на сьогодні.

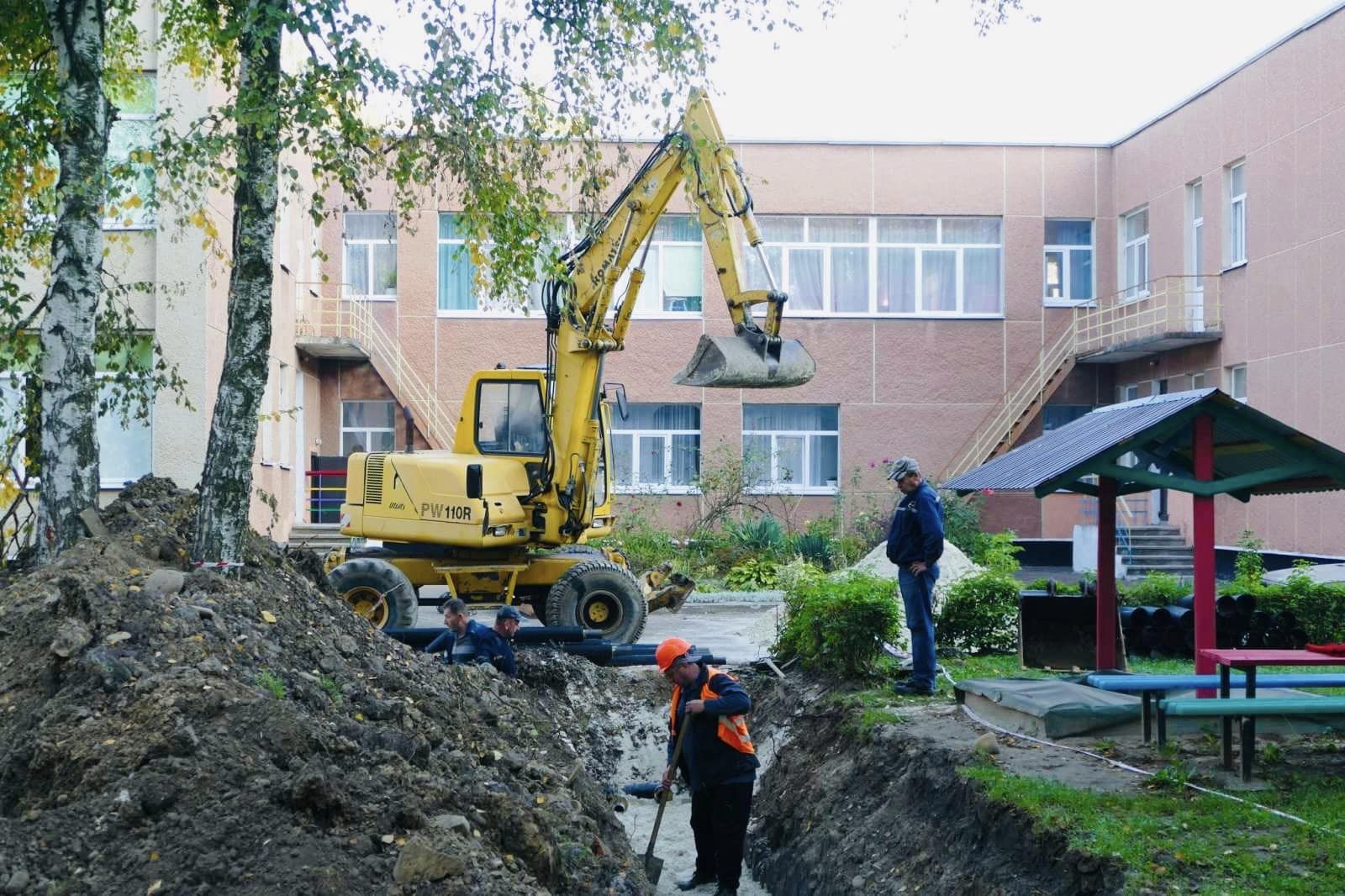

- Котельня ясла-садка “Росинка” – завершено бетонування фундаментів під модуль та димову трубу. Змонтовані трубопроводи водопостачання, каналізаційні мережі та колодязі. Проводяться роботи з монтажу теплотраси. Також триває монтаж котлів, насосного обладнання, системи постачання, КВПіА, а також модульної котельні на базі підрядника. Монтаж модулю планується розпочати 24 вересня. Підписано договір з АТ «Івано-Франківськгаз» на монтаж газопроводу, постачання матеріалів заплановано на 23 вересня, а монтаж газопроводу працівники Калуського УЕГГ Івано-Франківської філії ТОВ «Газорозподільні мережі України» розпочнуть 24 вересня.
- На території ліцею №10 виконано розбивку місця для монтажу модуля, завезені фундаментні блоки.
- Котельня в с. Студінка – завершено будівельно-монтажні роботи. Трубопроводи системи водопостачання та теплофікації заповнені водою та випробувані. Підрядник надіслав лист до АТ «Івано-Франківськгаз» з проханням подати газ для проведення пусконалагоджувальних робіт, попередньо обговорено дати початку з 23 вересня 2024 року. Необхідно завершити роботи з благоустрою території, які планується виконати до кінця цього місяця.
- Проект ліцею №2 – станом на зараз без змін. За інформацією проектувальників, проєктна документація розроблена, окрім зовнішніх і внутрішніх газопроводів (після прокладання газопроводу до ясел-садка “Росинка”).
- Щодо твердопаливних котелень – проєктант підготував три проєкти для котелень за адресами: вул. Хіміків, вул. Тихого та вул. Б. Хмельницького, які надані для нашого розгляду та перевірки. Під час перевірки документації з 13 по 16 вересня виявлено ряд зауважень, які направлено проектантам.
- Реконструкція ЦТП на вул. Хмельницького (поліклініка): проводяться проєктні роботи. 16 вересня разом із проєктантами АТ «Івано-Франківськгаз» оглянуто місце прокладання газопроводу в районі “п’ятачка”.
- Дитяча поліклініка на вул. Будівельників – проєктна документація передана на розгляд і перевірку. Проведено перевірку, направлено ряд зауважень по газовій котельні. Проєктувальники також розглядають трасу для газопроводу, документація знаходиться в роботі.
